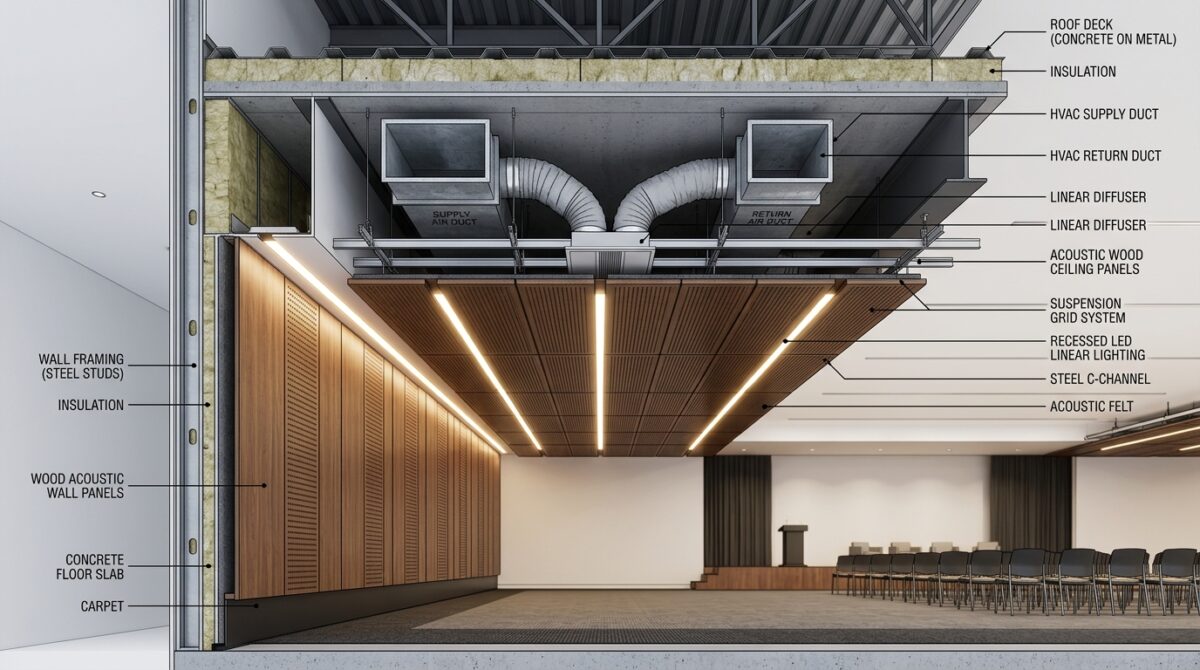

طراحی سالن کنفرانس یک فرآیند چندرشتهای و پیچیده است که در آن معماری، آکوستیک، تأسیسات مکانیکی و برقی، و سیستمهای شنیداری و دیداری (AV) باید در هماهنگی کامل عمل کنند. شناخت دقیق مراحل طراحی سالن کنفرانس برای هر کارفرما یا مدیر پروژهای که قصد ایجاد فضایی حرفهای دارد، ضروری است. یک اشتباه کوچک در فازهای اولیه میتواند به هزینههای گزاف بازطراحی، کاهش کیفیت صوتی یا نارضایتی نهایی کارفرما منجر شود. به همین دلیل، طی کردن یک فرآیند مهندسیشده و فازبندیشده، نه یک انتخاب لوکس، بلکه یک ضرورت اجتنابناپذیر برای کنترل هزینه، زمان و کیفیت پروژه است.
در این مقاله تخصصی، به بررسی دقیق مراحل طراحی سالن کنفرانس از نیازسنجی تا تحویل نهایی میپردازیم. این راهنما بر اساس استانداردهای روز مدیریت پروژه طراحی شده و به شما کمک میکند تا با آگاهی از خروجیهای مورد انتظار هر فاز، نقش ذینفعان و نقاط کنترل کیفیت (QC)، پروژهای موفق و بدون حاشیه را تجربه کنید.

چرا فازبندی دقیق در طراحی و ساخت سالن کنفرانس حیاتی است؟
بسیاری از پروژههای عمرانی و دکوراسیون تجاری به دلیل عدم تعریف مرزهای مشخص بین مراحل طراحی سالن کنفرانس و اجرا، با تاخیرهای زمانی و انحراف از بودجه مواجه میشوند. در طراحی سالن کنفرانس، این موضوع اهمیت دوچندانی دارد؛ زیرا سیستمهای پنهان (مانند عایقهای آکوستیک و کانالکشیهای تأسیساتی) پس از اجرا بهسختی قابل اصلاح هستند. فازبندی استاندارد به شما این امکان را میدهد که:
- ریسکهای فنی را پیش از شروع عملیات اجرایی شناسایی و حذف کنید.
- بودجهبندی دقیقی بر اساس مدارک فنی (BOQ) داشته باشید.
- هماهنگی بین کارفرما، مشاور طراحی و پیمانکار اجرا را در نقاط از پیش تعیینشده تضمین نمایید.
فاز صفر: نیازسنجی و تعریف دقیق پروژه (Project Briefing)
فاز صفر، اولین و مهمترین گام در مراحل طراحی سالن کنفرانس است. هدف این مرحله، تبدیل ایدههای کلی کارفرما به یک سند مکتوب، قابل اندازهگیری و قابل اجرا است. بدون یک نیازسنجی دقیق، طراحیهای بعدی بر اساس حدس و گمان پیش خواهند رفت.
نقش ذینفعان در فاز صفر
- کارفرما: ارائه چشمانداز کلی، محدودیتهای بودجه، زمانبندی مطلوب و کاربریهای اصلی سالن (مثلاً فقط جلسات هیئتمدیره یا همایشهای چندمنظوره).
- مشاور طراحی: برگزاری جلسات مصاحبه، بازدید از سایت، تحلیل محدودیتهای فیزیکی فضا و تدوین سند نیازسنجی.
- پیمانکار: (در صورت حضور زودهنگام) ارائه تخمینهای اولیه هزینهای (Rough Order of Magnitude) بر اساس تجربه پروژههای مشابه.
خروجیها و مدارک تحویلی فاز صفر
- سند نیازسنجی پروژه (Project Brief Document) شامل ظرفیت نفرات، نوع کاربری، و الزامات خاص.
- گزارش امکانسنجی اولیه (Feasibility Study) و تحلیل سایت.
- برنامه زمانبندی کلان و برآورد اولیه بودجه.
نقطه کنترل کیفیت (QC) پیش از ورود به فاز بعد
تاییدیه کتبی کارفرما بر روی سند نیازسنجی. تا زمانی که ظرفیت، کاربری و سقف بودجه بهصورت رسمی تأیید نشده است، ورود به فاز طراحی مفهومی در مراحل طراحی سالن کنفرانس ممنوع است.
فاز یک: طراحی مفهومی و انتخاب چیدمان بهینه (Conceptual Design)
در این مرحله از مراحل طراحی سالن کنفرانس، ایدهها به فضای فیزیکی تبدیل میشوند. تمرکز اصلی بر روی «سیرکولاسیون» (گردش افراد)، دید بصری مناسب به سمت جایگاه سخنران یا نمایشگر اصلی، و انتخاب الگوی چیدمان متناسب با نوع فعالیت است.
بررسی سناریوهای چیدمان
انتخاب چیدمان تأثیر مستقیمی بر ابعاد فضا و طراحی تأسیسات دارد:
- چیدمان کلاسیک (مستطیلی/مناظرهای): مناسب برای جلسات رسمی و هیئتمدیره.
- چیدمان گرد یا بیضی: تسهیلکننده تعامل چهرهبهچهره، اما نیازمند دقت بالا در طراحی آکوستیک برای جلوگیری از کانونی شدن صدا.
- چیدمان تئاتری یا کلاسی آموزشی: مناسب برای سالنهای همایش چندمنظوره با ظرفیت بالا.
نقش ذینفعان در فاز یک
- مشاور طراحی: ارائه پلانهای مفهومی، دیاگرامهای حبابی (Bubble Diagrams) و تصاویر سهبعدی اولیه (Mood Boards) برای انتقال حس فضا.
- کارفرما: بررسی و انتخاب سناریوی چیدمان و تأیید جریان حرکتی افراد در فضا.
خروجیها و مدارک تحویلی فاز یک
- پلانهای معماری مفهومی (در مقیاس مناسب).
- تصاویر رندر اولیه از زوایای کلیدی.
- برنامه فضایی (Space Program) با متراژ تقریبی هر بخش.
نقطه کنترل کیفیت (QC) پیش از ورود به فاز بعد
تأییدیه رسمی کارفرما بر روی پلان چیدمان نهایی. هرگونه تغییر در ابعاد کلی یا چیدمان پس از این مرحله از مراحل طراحی سالن کنفرانس، منجر به دوبارهکاری در محاسبات آکوستیک و تأسیساتی خواهد شد.

فاز دو: طراحی تفصیلی معماری، آکوستیک و تأسیسات (Detailed Design)
این فاز، فنیترین و حساسترین مرحله در مراحل طراحی سالن کنفرانس است. در اینجا، تمام جزئیات اجرایی، متریالها و هماهنگی بین دیسیپلینهای مختلف (معماری، سازه، مکانیک، برق و AV) نهایی میشود. هدف، تهیه نقشههایی است که پیمانکار بتواند بدون نیاز به حدس و گمان، آنها را اجرا کند.
یکپارچهسازی سیستمهای تخصصی
در این مرحله، طراحی سیستمهای حیاتی سالن کنفرانس بهدقت انجام میشود:
- آکوستیک: محاسبه زمان طنین (RT60) بر اساس استانداردهای بینالمللی مانند ISO 3382، طراحی دیوارهای دوجداره، انتخاب پنلهای جاذب و پخشکننده صدا، و ایزولاسیون صوتی برای جلوگیری از نفوذ نویز بیرونی.
- تأسیسات مکانیکی (HVAC): طراحی سیستم تهویه با معیار نویز پایین (معمولاً NC-25 تا NC-30 برای سالنهای کنفرانس حرفهای) تا صدای فنها در کیفیت ضبط و پخش اختلال ایجاد نکند.
- سیستمهای شنیداری و دیداری (AV): جانمایی دقیق بلندگوها، نمایشگرها، دوربینهای ردیاب (Auto-tracking) و زیرساختهای کابلکشی. برای آشنایی بیشتر با استانداردهای این بخش، میتوانید صفحه راهنمای تجهیزات تخصصی سالن کنفرانس را مطالعه کنید.
نقش ذینفعان در فاز دو
- مشاور طراحی: تهیه نقشههای اجرایی (IFC)، مشخصات فنی (Specifications) و لیست مقادیر (BOQ). انجام هماهنگی بینرشتهای (ترجیحاً با استفاده از مدلسازی اطلاعات ساختمان یا BIM).
- کارفرما: بررسی و تأیید متریالهای پیشنهادی و مشخصات فنی تجهیزات از نظر انطباق با بودجه و برند مورد نظر.
- پیمانکار: بررسی نقشهها از نظر قابلیت ساخت (Constructability) و ارائه نظرات فنی قبل از نهاییشدن مدارک.
خروجیها و مدارک تحویلی فاز دو
- نقشههای اجرایی معماری، سقف کاذب، روشنایی و جزئیات دیوارها (Details).
- نقشههای هماهنگشده تأسیسات مکانیکی و برقی.
- نقشههای جانمایی و دیاگرام سیستمهای صوتی و تصویری.
- سند مشخصات فنی (Technical Specifications) و لیست مقادیر و برآوردها (BOQ).
نقاط کنترل کیفیت فنی و مهندسی
- تضاد یابی (Clash Detection): بررسی تداخل کانالهای کولر با مسیرهای کابلکشی یا سازه سقف کاذب.
- بازبینی همتا (Peer Review): بررسی محاسبات آکوستیک و نقشههای تأسیسات توسط یک مهندس ناظر مستقل برای اطمینان از صحت طراحی.
فاز سه: نظارت، اجرا و تحویل نهایی پروژه (Execution & Handover)
با تکمیل طراحی تفصیلی، پروژه وارد مرحله اجرایی میشود. نقش تیم طراحی در این مرحله از مراحل طراحی سالن کنفرانس به «نظارت عالیه» و «پاسخ به استعلامهای کارگاهی» (RFI) تغییر میکند تا اطمینان حاصل شود که اجرا دقیقاً منطبق بر مدارک طراحی است.
مدیریت پیمان و نظارت
- تأیید نمونه متریال (Material Submittal): پیمانکار موظف است نمونههای دیوارپوشها، کفپوشها و تجهیزات را برای تأیید نهایی مشاور ارسال کند.
- نظارت کارگاهی: بازدیدهای دورهای ناظر معماری و ناظر تأسیسات برای کنترل کیفیت اجرا، بهویژه در مراحل پنهانکاری (مانند نصب عایقهای آکوستیک قبل از بستهشدن دیوارها).
تستهای عملکردی و تحویل
پس از اتمام عملیات ساخت، نوبت به راهاندازی و تست سیستمها میرسد:
- تستهای آکوستیک: اندازهگیری زمان طنین و ایزولاسیون صوتی در فضای تکمیلشده.
- تستهای سیستم AV: کالیبراسیون صدا، تنظیم نورپردازی سناریویی و تست یکپارچگی سیستم ویدئو کنفرانس.
- تحویل موقت: رفع نواقص جزئی (Snag List) و تحویل فضا به کارفرما.
- تحویل قطعی: پس از دوره تضمین (معمولاً یک سال) و اطمینان از عملکرد صحیح تمام سیستمها.
مدارک تحویلی پایان پروژه
- نقشههای چونساخت (As-Built Drawings) که تغییرات حین اجرا را نشان میدهند.
- دفترچههای راهنمای بهرهبرداری و نگهداری (O&M Manuals).
- گواهینامههای گارانتی تجهیزات و پیمانکاران.
نقطه کنترل کیفیت (QC) نهایی
امضای صورتجلسه تحویل موقت توسط کارفرما، مشاور و پیمانکار، منوط به رفع کامل نواقص لیست شده و ارائه موفقیتآمیز تستهای عملکردی سیستمهای صوتی و تصویری.
پاسخ به پرسشهای کلیدی کارفرمایان
تصمیمهای پرهزینه باید در کدام فاز قطعی شوند؟
حیاتیترین و پرهزینهترین تصمیمات در مراحل طراحی سالن کنفرانس باید در پایان فاز یک (طراحی مفهومی) و اوایل فاز دو (طراحی تفصیلی) قطعی شوند. تغییراتی مانند جابجایی دیوارهای حائل، تغییر ظرفیت سالن، یا تغییر استاندارد آکوستیک پس از تأیید نقشههای اجرایی، نهتنها باعث توقف پروژه میشود، بلکه هزینههای دوبارهکاری را بهصورت تصاعدی (گاهی تا 10 برابر هزینه اولیه طراحی) افزایش میدهد. اصل طلایی مدیریت پروژه این است: «هزینه اصلاح یک خطا در فاز طراحی، یکواحد است؛ در فاز اجرا، ده واحد؛ و پس از بهرهبرداری، صد واحد.»
طراحی و اجرای سالن کنفرانس چقدر زمان میبرد؟
زمانبندی پروژه به مقیاس و پیچیدگی آن بستگی دارد، اما یک چارچوب زمانی استاندارد برای یک سالن کنفرانس متوسط (ظرفیت 50 تا 150 نفر) به شرح زیر است:
- فاز صفر (نیازسنجی): 2 تا 4 هفته.
- فاز یک (طراحی مفهومی): 4 تا 6 هفته.
- فاز دو (طراحی تفصیلی و تهیه مدارک مناقصه): 6 تا 10 هفته.
- فاز سه (اجرا و نصب تجهیزات): 3 تا 6 ماه (بسته به پیچیدگی تأسیسات و سفارش تجهیزات وارداتی). در مجموع، یک پروژه حرفهای و بدون شتابزدگی، بین 6 تا 10 ماه زمان نیاز دارد. فشردهسازی غیرمنطقی این زمان، معمولاً به قیمت قربانیشدن کیفیت آکوستیک یا هماهنگی تأسیساتی تمام میشود.
جمعبندی و گام بعدی برای شروع پروژه شما
طراحی سالن کنفرانس فراتر از چیدمان چند صندلی و نصب یک نمایشگر است. این فرآیند، مهندسیِ تجربهی شنیداری، دیداری و آسایش کاربران است. پایبندی به مراحل طراحی سالن کنفرانس شامل نیازسنجی، طراحی مفهومی، طراحی تفصیلی و نظارت بر اجرا، ضامن اصلی جلوگیری از هدررفت بودجه و تضمینکنندهی کیفیت نهایی فضا است.
اگر در مرحلهی نیازسنجی پروژه خود هستید یا به دنبال بازطراحی و ارتقای سالن کنفرانس موجود میباشید، تیم متخصص ما آماده ارائه مشاوره تخصصی و تدوین نقشه راه اختصاصی برای پروژه شماست. برای دریافت برنامه زمانبندی و برآورد اولیه، همین حالا با کارشناسان ما تماس بگیرید.
